关键运动特性在设计阶段确定,而不是在试模中被动发现。运动方式、公差配合、零件之间的关系及检测逻辑,都在钢材切削前完成确认。通过数字化方式提前解决复杂问题,减少后期修正与反复试模,使制造过程更加顺畅。
前置工程保障模具稳定生产
模具制造始于深入的工程规划,而不是在后段修正问题。我们在加工前完成模具设计与项目规划,提前识别结构、加工及生产风险。这种方式让模具在验证阶段更少不确定性,缩短调试周期,并保持长期稳定。
精密加工,是在复杂演变为风险之前,将其纳入控制。加工精度源自周密的工艺规划、纪律化的执行,以及清晰定义的验证节点。每一项决策,都是为了让模具零件在装配时可预测,在量产中保持稳定一致。

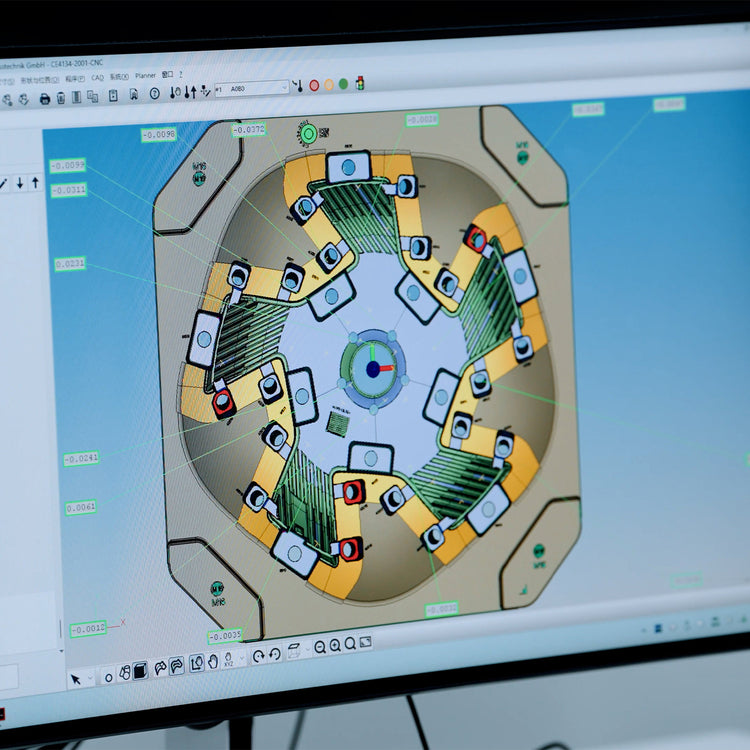

在切削开始前,加工顺序、夹具方案、电极设计与参考基准已被完整定义。每一道工序均经过规划,以降低不同机台、不同班次及不同人员之间的变量。减少现场临时决策,避免细微偏差在后续装配或性能中被放大。

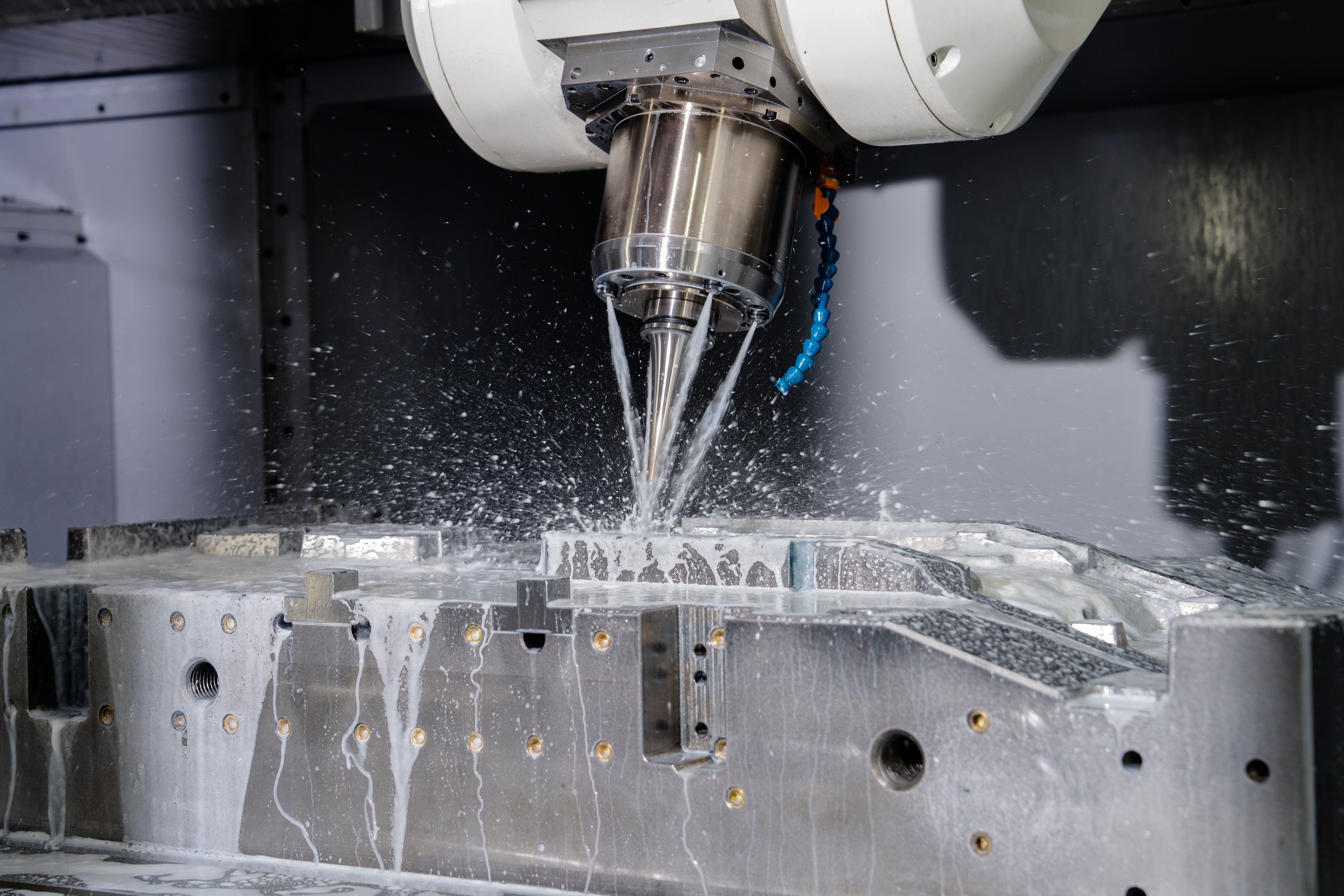

精细特征的紧公差,与大型结构件同样受到严格控制。复杂几何与多方向加工被视为相互关联的整体系统。零件在加工、流转与装配过程中,位置关系始终保持稳定。

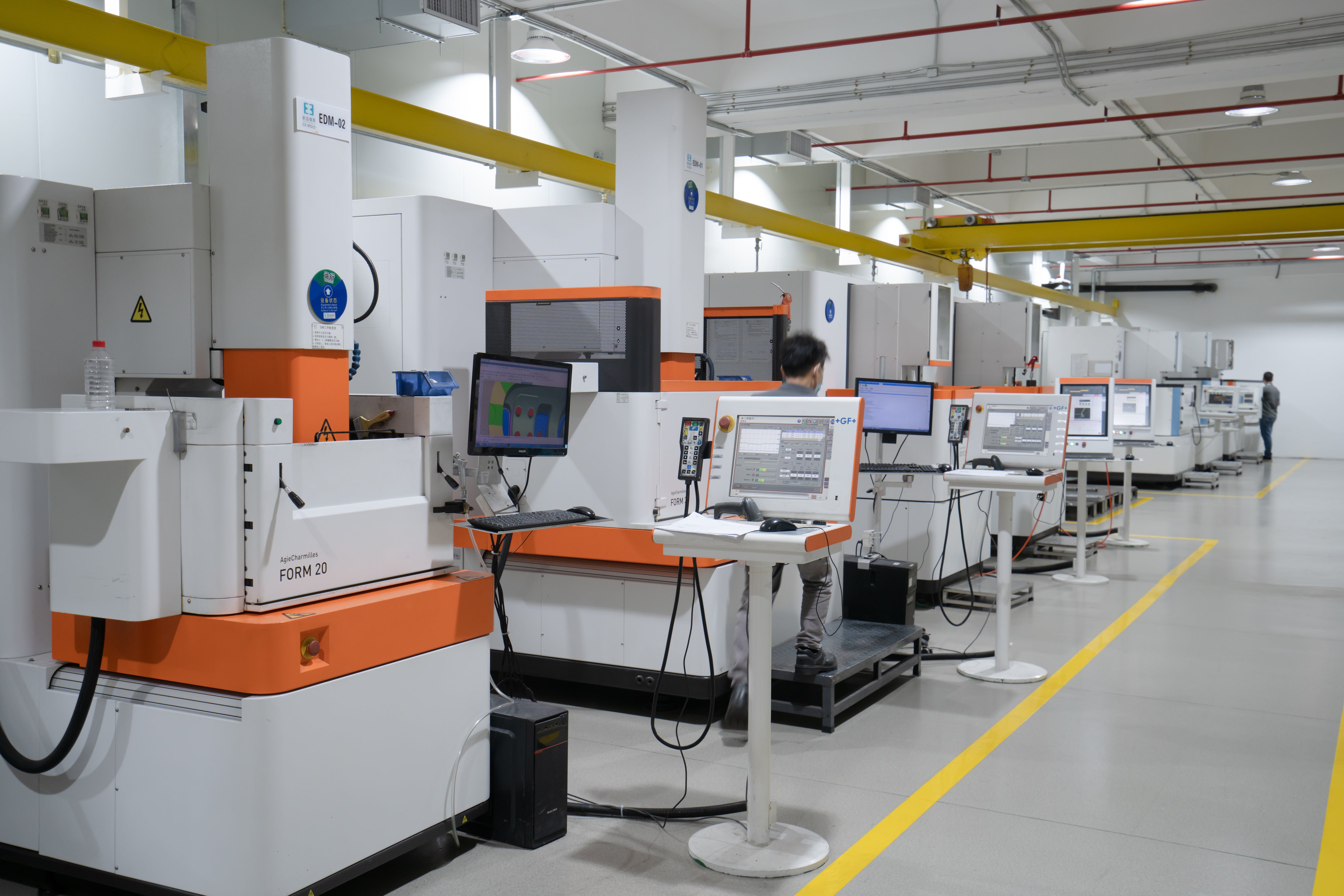

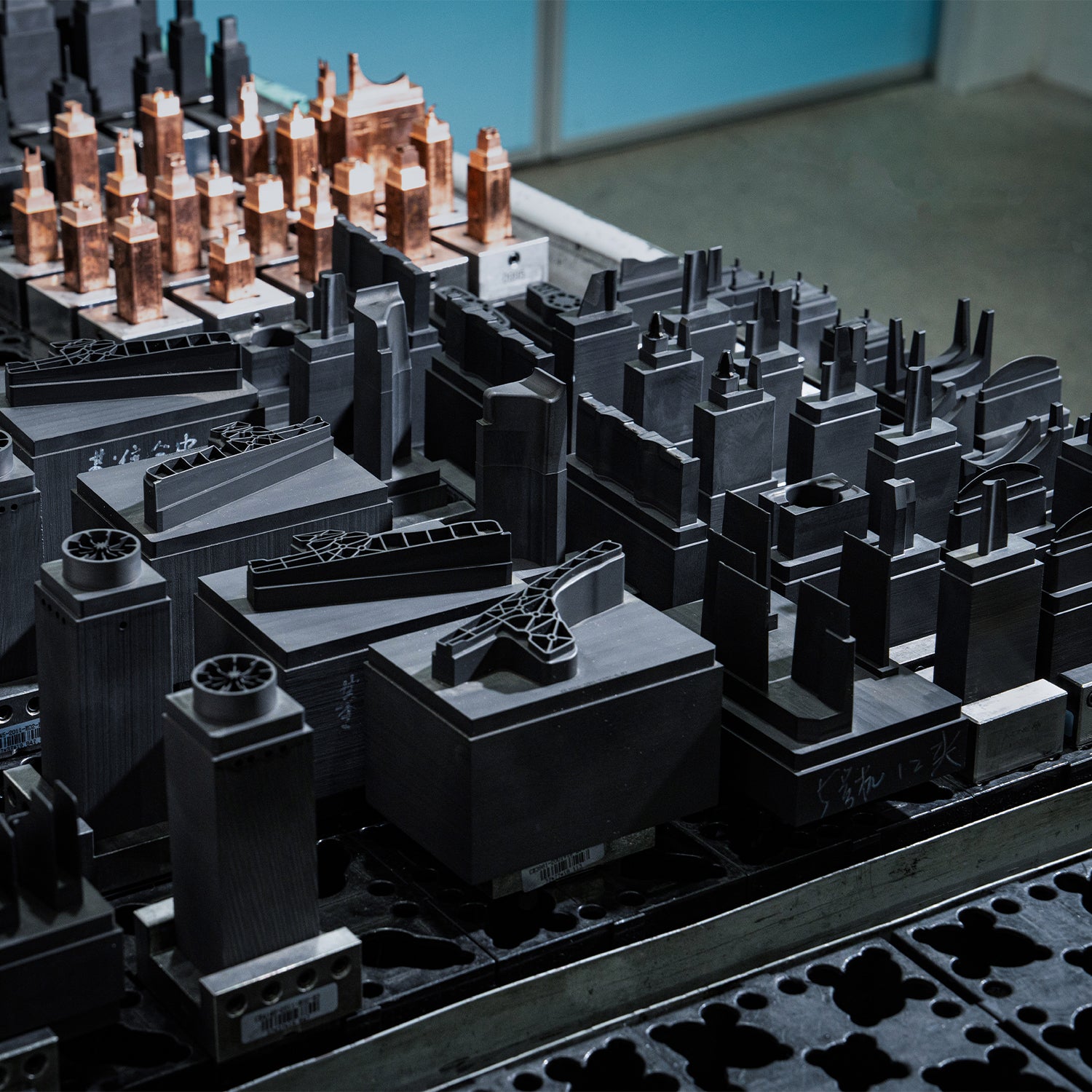

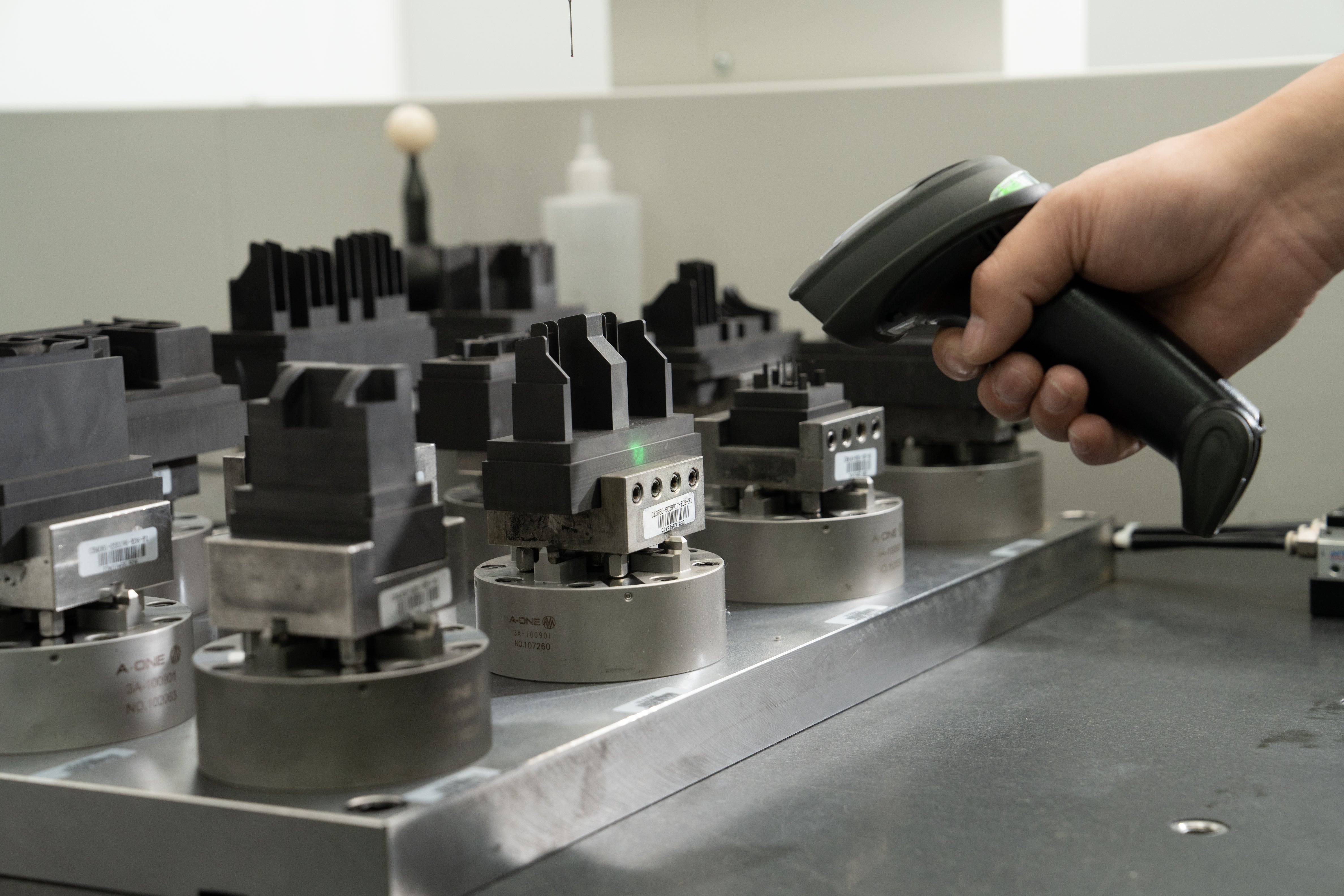

石墨电极用于实现更快速、更稳定的放电加工,并获得更细腻的表面质量。每一个电极在MES系统中拥有唯一标识,关联加工参数、放电顺序、装夹方式与检验记录。操作人员通过扫码执行既定流程,确保不同机台、不同班次及不同人员之间的一致性。
关键尺寸在预设阶段使用ZEISS CMM系统进行验证。检验节点与测量方法在工程阶段已完成规划,检测结果直接指导下一道工序。通过前置验证,将偏差控制在影响装配或试模之前。

抛光:可预测的完美表面
模具表面质量决定产品的外观和触感。工艺路线自始定义,分阶段执行标准化步骤,关键尺寸使用表面粗糙度仪测量,确保Ra值达标。严格遵循数字样板与操作规范,实现一致、可重复的镜面抛光。

装配:是手工的艺术,更是精密的科学
模具装配不仅是零件组合,更是整体功能验证。加工前利用3D CAD进行干涉检查和运动模拟,提前解决配合与运动冲突。零件完成目视检查与尺寸复核,运动部件经百分表测量和行程测试,确保顺滑运行和精确定位。电热系统独立测试,水路与气路高压保压,保障可靠性和稳定生产。此流程减少调试时间,加快投产速度,降低试模次数,缩短交付周期。

硅胶复模检查:在模具投产前终结潜在问题
重要模具的关键节点,我们都会执行硅胶复模检查,这能帮助我们提前发现模具内部的细微瑕疵,消除意外成本。这就好像为模具制作指纹来检查每一处细节是否被完美制造,代表了我们对于“第一次就做对”理念的坚定承诺。

科学试模与验证

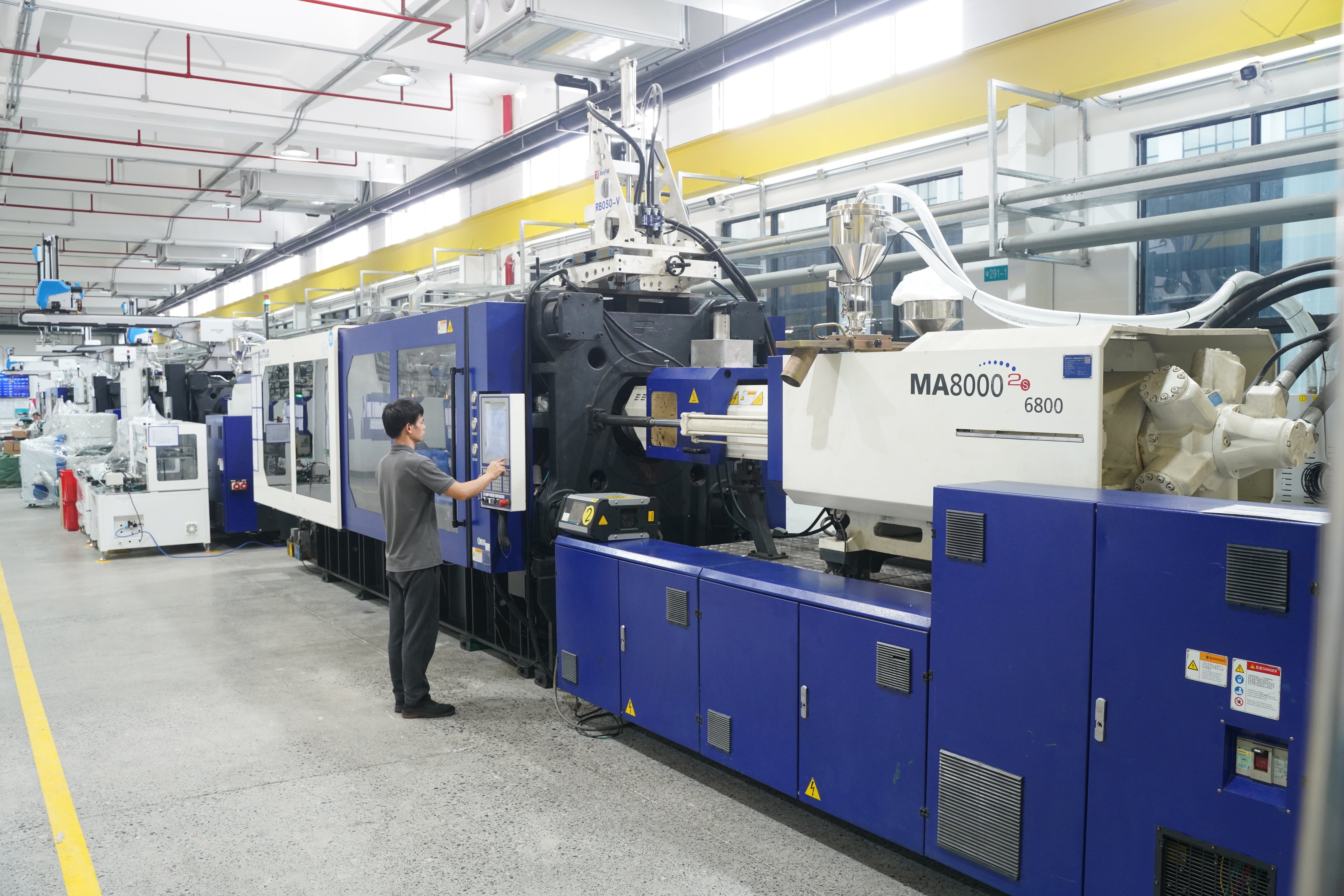

我们的目标不仅是通过试模,而是确保模具能够稳定投产。我们遵循科学方法,对每一套模具进行全面评估。内部设备覆盖40T–800T高低速注塑机,支持2K/3K多材料、包胶、IML及气辅成型。我们力求在首轮试模中发现所有潜在问题,将风险消除在量产前。

工程驱动试模
试模以工程目标为导向,而非个人偏好。我们验证模具行为是否符合原始设计和Moldflow假设,包括浇注平衡、翘曲趋势、排气效率、温控效果、模具动作及零件尺寸。我们宁可提前发现问题,也不选择掩盖表面缺陷。

长周期运行:确保生产稳定
首轮试模完成后,模具通常会进行2至4小时的连续运行,以验证零件质量和模具的长期稳定性。在运行过程中,我们监控活动部件、型腔表面、排气性能及工艺一致性,确保模具能够长期可靠运行,降低下游风险,并顺利过渡到量产阶段。
FAQ
What information do you need to quote an injection mold?
Send the 3D part model, dimensioned 2D drawing, resin grade, color and finish requirements, annual volume, expected product life, preferred cavity count, critical tolerances, target molding machine, and desired T1 date. If some items are not final, provide your commercial volume forecast and application requirements. We can then recommend a practical plastic injection mold design and identify the assumptions included in the quote.
How is injection mold tooling cost calculated?
Injection mold tooling cost depends on part size and complexity, cavity count, mold steel, expected tool life, runner and hot-runner system, slides or lifters, cooling design, tolerance, surface finish, and validation scope. A production mold should be evaluated against cycle time, maintenance, expected volume, and part cost—not only the initial tool price. Our proposal is based on the tooling configuration required for your production target.
How long does it take to build a custom injection mold and receive T1 samples?
The schedule depends on design readiness, mold size, complexity, steel and component availability, machining, assembly, and validation requirements. After DFM and mold design review, we provide project milestones from design approval and steel cutting through mold assembly, T1 sampling, corrections, and final approval. Sharing a required T1 date at the RFQ stage helps us evaluate capacity and identify schedule risks early.
Do you provide DFM and Moldflow analysis before mold manufacturing?
Yes. Our front-loaded engineering reviews manufacturability, wall thickness, draft, shrinkage, parting lines, gates, runners, ejection, cooling, tolerance, and mold actions before steel is cut. Moldflow analysis is used when needed to evaluate filling balance, warpage, venting, and temperature behavior. This early work helps reduce repeated tool corrections and creates a more stable transition into injection molding production.
How do you choose mold steel and the expected mold life?
Mold steel and component specifications are selected according to resin abrasiveness or corrosiveness, annual volume, required tool life, part finish, tolerance, cycle time, and maintenance conditions. Multi-cavity injection molds and demanding engineering materials may require a different construction from low-volume tools. We document the proposed tooling configuration and expected operating requirements for review before manufacturing begins.
How do you test and validate a new injection mold?
We evaluate the first trial against the approved design and engineering assumptions, including filling balance, warpage, venting, temperature control, mold movement, and part dimensions. After initial corrections, molds typically complete a continuous 2–4-hour run to check part quality and production stability over time. The final sampling and inspection package is defined according to your drawing and approval requirements.
Who owns the mold, and can it be transferred or maintained?
Mold ownership, storage, preventive maintenance, repair responsibility, documentation, and transfer terms should be stated in the quotation and purchase agreement. Tell us at the RFQ stage if the injection mold must run at another facility or follow a specific customer tooling standard. We can then review machine compatibility, mold-base and component requirements, export preparation, and the handover documentation needed for your project.
